La conception d'un hangar d'avions part d'une courte liste de données d'entrée : l'avion, la porte, les limites du site, les charges au sol et les systèmes du bâtiment. Lorsque l'une de ces données arrive après que l'ingénieur a dimensionné la structure, l'équipe doit rouvrir un travail de conception déjà terminé. Pour les propriétaires, les promoteurs et les équipes EPC qui planifient des hangars d'avions en acier en Afrique, en Asie du Sud-Est, en Amérique du Sud ou au Mexique, la tâche en phase de conception préliminaire consiste à rassembler ces données dans le bon ordre. Chacune est ensuite transmise à la partie qui doit la confirmer.
La préparation du projet est au cœur de ce guide de conception de hangar d'avions. Le guide explique quelles données déterminent quelle décision de conception et pourquoi certaines données d'entrée doivent être fixées avant d'autres. Il indique aussi à qui revient la réponse : l'autorité aéroportuaire, l'ingénieur structure local ou le concepteur de la protection incendie, et non le fournisseur du bâtiment. L'article ne donne aucune valeur de dégagement universelle, aucun calcul de structure ni aucune classification de code incendie pour un hangar précis. Ces réponses dépendent de l'avion, du site et des codes adoptés à l'emplacement du hangar.
Données d'avion qui déterminent les dimensions de la porte et de la travée du hangar

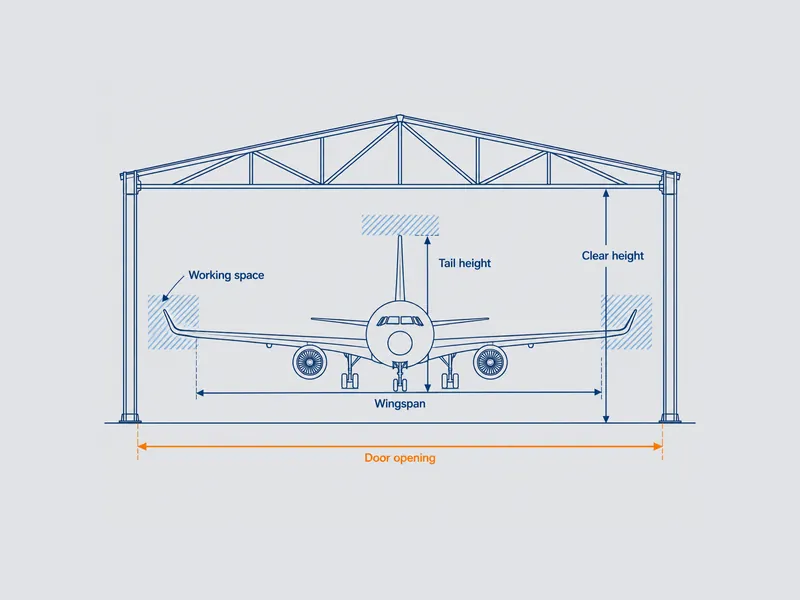

C'est l'avion, et non une taille de bâtiment de catalogue, qui fixe les dimensions de départ d'un hangar. Les concepteurs et les constructeurs dimensionnent les hangars à partir de l'envergure, de la longueur du fuselage et de la hauteur de dérive. Le poids de l'avion s'ajoute à la liste, car il détermine la conception de la dalle. Recueillez ces valeurs dans les dimensions d'encombrement publiées par le constructeur pour chaque type d'avion que le hangar doit accueillir. Le concepteur ajoute ensuite l'espace de travail autour de la cellule. Lorsqu'un propriétaire consulte aussi un tableau des dimensions de hangar d'avions, les dimensions d'encombrement de l'avion fixent toujours les dimensions de départ.
Les marges de dégagement relèvent autant d'une décision d'exploitation que d'une question géométrique ; aucune valeur unique ne convient à tous les hangars. Certains constructeurs publient des écarts issus de règles empiriques au-dessus de la dérive et autour des extrémités d'ailes pour les petits hangars privés. Une travée de maintenance avec échafaudages de maintenance, vérins ou supports moteur exige un espace défini par ces tâches. Listez les activités prévues dans la travée — stockage uniquement, maintenance de ligne, visites plus lourdes ou peinture — et demandez au concepteur de déduire les dégagements de cette liste.

Les plans de flotte comptent, car un hangar dimensionné pour les avions actuels peut devenir la contrainte des avions de demain. Décidez tôt si le bâtiment sert l'avion actuel ou une mise à niveau prévue, car la hauteur de porte et la hauteur libre sous toiture sont difficiles à modifier une fois l'acier monté. La recherche structurelle relève la même pression à plus grande échelle. Une étude évaluée par les pairs publiée en 2025 dans PLoS One indique que les portées des hangars sont passées d'environ 20 m à plus de 150 m à mesure que les avions grossissaient. Pour une première estimation de l'emprise avant le début des études d'ingénierie, un calculateur de dimensions de bâtiment métallique peut convertir les dimensions de l'avion et l'espace de travail en valeurs de planification. Ces valeurs ne sont pas des dimensions calculées par l'ingénierie.
Pourquoi la porte du hangar se choisit avant la charpente en acier
Le type de porte et la dimension de l'ouverture précèdent le schéma structurel, car dans un hangar, l'ouverture de porte détermine souvent la conception de la structure. Les entrepreneurs et les fournisseurs de bâtiments en acier qui publient des guides de planification de hangars font la même remarque. Une porte basculante, coulissante ou un autre système de porte modifie les charges que le bâtiment doit reprendre ; la porte n'est donc pas un élément de second œuvre à choisir après avoir dessiné la charpente. En termes de guide de conception de bâtiments métalliques préfabriqués, cela signifie que le type de porte, la largeur et la hauteur du passage libre, ainsi que les données de charge du fournisseur de porte doivent parvenir au concepteur structure avant que quiconque dimensionne les portiques principaux.

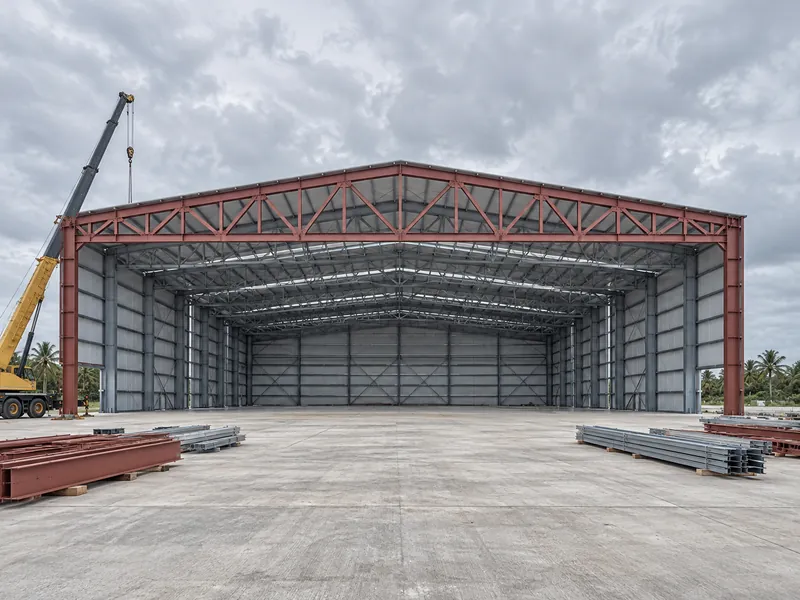

Les portes basculantes et coulissantes sont les familles de portes citées dans les sources de planification de hangars, et des portes à relevage vertical et hydrauliques sont également proposées. Chaque type peut imposer des exigences différentes à la charpente et à l'alimentation électrique. Comparez les portes candidates sur trois points pratiques : l'ouverture qu'elles offrent, l'espace qu'elles occupent une fois ouvertes, et les charges et l'alimentation électrique indiquées par leur fournisseur. Les critères de vent et de flèche font partie des données d'entrée qui orientent le choix de la porte et de la charpente. Avec une grande ouverture de porte, l'ingénieur local doit évaluer les effets du vent selon le code du vent applicable sur le site.
Dans un hangar appuyé sur trois côtés, les fermes situées le long du côté ouvert de la porte ont tendance à concentrer les contraintes, selon la même étude PLoS One de 2025. Les chercheurs ont analysé un hangar de maintenance de 88 m de portée, avec le côté de la porte ouvert et les trois autres côtés appuyés. Ils ont vérifié 327 combinaisons de charges, et le cas de flèche déterminant combinait la charge permanente, le vent, la neige, la charge de grue et la température. Les auteurs décrivent la concentration de contraintes du côté de la porte comme une caractéristique inhérente aux hangars appuyés sur trois côtés. Ils précisent aussi que leurs résultats portent sur une seule conception à une travée et ne se transposent pas directement à d'autres configurations. Pour un propriétaire, la leçon est procédurale : la même équipe d'ingénierie doit vérifier ensemble la porte et la toiture à grande portée.

Limites du site et de l'aérodrome dans un plan de hangar d'avions
Les restrictions de hauteur de l'aéroport et les limites d'espace aérien peuvent plafonner le bâtiment avant même le début des travaux de structure ; elles figurent donc en tête d'un plan de hangar d'avions. Les limites de hauteur influencent le profil de toiture, la hauteur de porte réalisable et la configuration générale du bâtiment. La réglementation locale ou aéroportuaire peut aussi restreindre la taille et l'aspect d'un hangar. Confirmez la hauteur autorisée et toute surface d'espace aérien ou d'obstacle pour la parcelle concernée auprès de l'exploitant de l'aéroport ou de l'autorité de l'aviation civile. Faites-le avant de fixer le dégagement de dérive et la pente de toiture.
Une étude géotechnique doit précéder la conception des fondations, car les conditions de sol déterminent l'approche des fondations. Les sources de conception de hangars citent la stabilité du sol, la capacité portante et les conditions souterraines parmi les facteurs qui influent à la fois sur la structure et sur le projet. Une parcelle qui paraît plane peut tout de même nécessiter un nivellement, et la pente du terrain peut influer sur l'évacuation des eaux de pluie autour du bâtiment. Un relevé topographique et un rapport de sol donnent aux ingénieurs civil et structure les données nécessaires pour commencer.
Les données climatiques locales alimentent la conception structurelle dès le départ. Confirmez la vitesse de vent de calcul pour l'emplacement de l'aéroport, et la charge de neige là où elle s'applique, selon les codes adoptés dans le pays du projet. Une charpente à grande portée dans une région à vents forts peut nécessiter une structure plus robuste que le même bâtiment ailleurs. Dans les aéroports tropicaux ou côtiers, demandez au concepteur local de confirmer les critères climatiques qui régissent le site. Des spécifications copiées d'un hangar construit sous un autre climat et d'autres codes ne sont pas un raccourci sûr.
Ce qu'il faut pour construire des dalles de hangar d'avions pour des charges concentrées
Une dalle de hangar reprend les charges des avions ainsi que les charges concentrées des vérins, des élévateurs et des équipements de maintenance. La conception de la dalle part donc des données sur les avions et les équipements, et une dalle d'entrepôt standard est un mauvais point de départ. Les entreprises de construction qui réalisent des hangars pour avions lourds soulignent que le poids d'un avion se répartit sur un nombre limité de roues, ce qui concentre la charge sur le béton. Fournissez à l'ingénieur structure ou génie civil les poids maximaux des avions, les configurations du train d'atterrissage et des roues, les points de levage et les équipements de maintenance lourds prévus pour chaque travée.

Le fini de dalle, la planéité et les exigences de nettoyage doivent découler des travaux prévus dans le hangar. Là où des carburants, des produits chimiques ou une forte abrasion sont attendus, l'exploitant et l'ingénieur peuvent convenir d'un fini adapté à ces conditions. La planéité peut compter davantage pour les avions dont les moteurs ou les hélices sont proches du sol, et la maîtrise des débris devient un enjeu là où les moteurs tournent. Convenez de ces points avec l'exploitant avant de commencer la conception de la dalle.
Les systèmes qu'une conception moderne de hangar d'avions doit planifier tôt
Une conception moderne de hangar d'avions recense les besoins en électricité dès la phase de conception. Les guides de planification recommandent de cartographier tôt les besoins électriques et le schéma de câblage, avec des blocs de prises répartis dans tout le bâtiment pour la maintenance. De grandes portes de hangar électriques ou des équipements d'atelier spécialisés peuvent nécessiter une alimentation haute tension. Confirmez la capacité du réseau disponible sur la parcelle et convenez d'une marge pour les équipements futurs avec le concepteur électricité.
Les exigences de protection incendie peuvent dépendre de la taille du hangar, de son recoupement par rapport aux autres bâtiments et des travaux réalisés à l'intérieur. Confirmez-les avec le concepteur de la protection incendie et le service d'incendie local dès la phase de conception préliminaire. Le code incendie applicable, l'édition adoptée par l'autorité et le système exigé sont des décisions qu'ils prennent pour le projet concerné. Régler tôt la stratégie incendie permet à la conception structurelle et à la conception CVC et électricité de lui ménager une place, évitant ainsi de réviser le bâtiment autour d'elle plus tard.
L'usage prévu du hangar détermine quels systèmes de ventilation, de chauffage et de process entrent dans la conception, et le concepteur compétent confirme chacun d'eux. Selon les opérations, la liste peut comprendre une ventilation là où des fumées ou des matières dangereuses sont présentes, un chauffage pour les espaces à grande hauteur sous plafond dans les climats froids, de l'air comprimé, des zones de lutte contre la corrosion, la mise à la terre et la protection contre la foudre, ou encore la rétention des déversements. Ce sont des éléments possibles, pas un ensemble standard. Un hangar de stockage uniquement peut n'en avoir que peu : établissez donc la liste à partir des activités prévues et ne la copiez pas sur celle d'une installation de maintenance.
Un pont roulant prévu est une donnée d'entrée structurelle, et ses caractéristiques doivent parvenir à l'ingénieur avant le début de la conception de la toiture. Dans l'étude de hangar PLoS One, la charge de grue était l'une des actions combinées à la charge permanente, au vent, à la neige et à la température dans le cas de charge déterminant. La capacité et la zone de couverture du pont roulant doivent donc figurer dans le programme de conception avant que quiconque dimensionne les fermes de toiture.
Données d'entrée de la conception d'un hangar : qui confirme quoi, et quand
La plupart des données d'entrée de la conception d'un hangar ont un responsable naturel et une échéance naturelle. Le tableau ci-dessous les présente comme une liste de préparation, et non comme une répartition des responsabilités contractuelles. Les parties citées sont celles habituellement concernées ; la répartition réelle dépend du mode de passation et de la réglementation locale.
| Donnée d'entrée de conception | Décisions de conception concernées | Généralement confirmée par | Nécessaire avant |
|---|---|---|---|
| Données d'encombrement de l'avion : envergure, longueur, hauteur de dérive, poids | Ouverture de porte, agencement des travées, hauteur libre | Le propriétaire ou l'exploitant fournit les données ; l'architecte et le concepteur structure fixent les dimensions | Plan d'implantation préliminaire |
| Type de porte et dimensions du passage libre | Portique principal et structure en rive de porte | Le propriétaire choisit ; le concepteur structure coordonne avec le fournisseur de porte | Schéma structurel |
| Charges sur roues, points de levage, équipements de maintenance | Dalle et fondations | Ingénieur structure ou génie civil | Conception de la dalle et des fondations |
| Limites de hauteur de l'aéroport, surfaces d'espace aérien, zonage | Hauteur de toiture, hauteur de porte, forme et aspect du bâtiment | Exploitant de l'aéroport, autorité de l'aviation civile, autorité d'urbanisme locale | Choix du site et volumétrie |
| Sol et conditions de terrain | Type de fondation | Ingénieurs géotechniciens et structure | Conception des fondations |
| Vitesse de vent de calcul et charge de neige (le cas échéant) | Charges de calcul de la charpente et du bardage | Concepteur local selon les codes adoptés | Conception structurelle |
| Bilan de puissance électrique | Distribution électrique et capacité de réserve | Concepteur électricité et concessionnaire de réseau | Conception MEP |
| Exigences de protection incendie | Solution d'extinction et recoupement par rapport aux autres bâtiments | Concepteur de protection incendie et service local d'incendie | Phase de conception préliminaire |
| Capacité et zone de couverture du pont roulant | Structure de toiture et combinaisons de charges | Ingénieur structure | Conception de la structure de toiture |
L'ordre du tableau importe plus que son exhaustivité. Les limites de hauteur et le choix de la porte fixent l'enveloppe. Les poids des avions, les charges du pont roulant et les données du sol fixent la structure et les fondations. Les exigences électriques et incendie s'intègrent ensuite dans un bâtiment dont la forme est déjà connue. Une donnée qui arrive après son étape oblige l'équipe à reprendre un travail antérieur.

Lire une conception de hangar d'avions dans le bon ordre

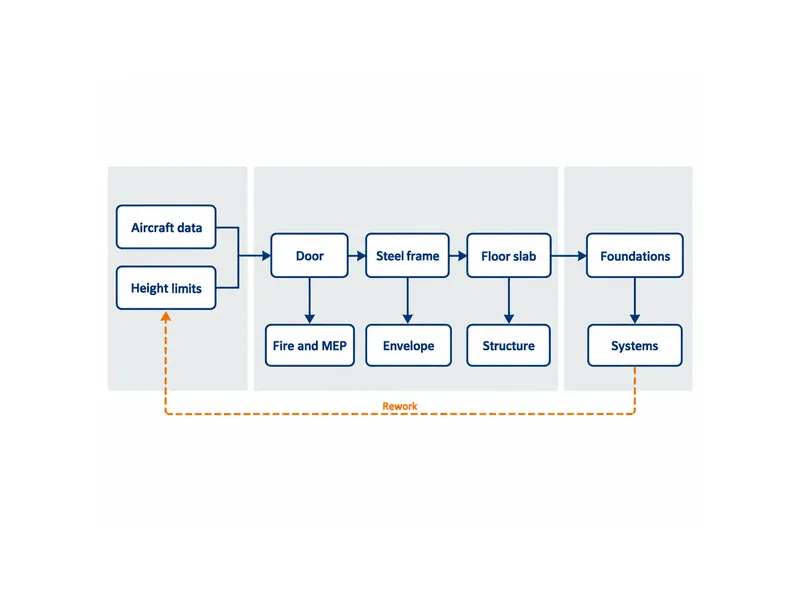

Le jugement central en matière de conception de hangar d'avions est que le bâtiment prend forme de l'extérieur vers l'intérieur. Les données d'avion et les limites de l'aéroport définissent l'enveloppe, la porte définit la charpente, et les charges et le sol définissent la dalle et les fondations. Traiter un hangar comme un grand abri et choisir la porte ou la stratégie incendie après coup est un moyen sûr de devoir rouvrir une conception structurelle qui semblait terminée. Les propriétaires doivent apporter quatre données d'entrée à la première réunion de conception : les données d'encombrement des avions, les limites de hauteur de l'aéroport, un rapport géotechnique et les données de charge du fournisseur de porte. Sans elles, le concepteur de la charpente en acier ne peut dimensionner le hangar que sur des hypothèses.
Questions fréquentes
Dois-je choisir la porte du hangar avant ou après la conception de la charpente en acier ?
Choisissez la porte en premier. Son type, son passage libre et les données de charge de son fournisseur sont des données d'entrée dont le concepteur de la charpente a besoin, et un changement de porte après le dimensionnement des portiques principaux peut entraîner une reprise de la structure en rive de porte.
Quel dégagement dois-je prévoir au-dessus de la dérive et autour des extrémités d'ailes ?
Aucune valeur de dégagement unique ne convient à tous les hangars. Partez des dimensions d'encombrement du constructeur, ajoutez les tâches prévues autour de l'avion, comme le remorquage, les échafaudages de maintenance ou la peinture, et laissez le concepteur fixer les marges à partir de ces tâches. Les règles empiriques génériques ne constituent qu'une première vérification.
Qu'est-ce qui change si je prévois d'accueillir un avion plus grand dans quelques années ?
Prévoir un avion plus grand influe principalement sur la hauteur et la largeur de la porte, la hauteur libre sous toiture, les charges sur dalle et éventuellement l'accès à l'aire de trafic. Ces dimensions sont difficiles à modifier après la construction. Les propriétaires qui prévoient une montée en gamme doivent fournir au concepteur les dimensions d'encombrement du modèle plus grand dès la phase de conception préliminaire.
Un bâtiment en acier préfabriqué peut-il supporter une large portée libre dans une région à vents violents ?
Les fournisseurs proposent des bâtiments en acier préfabriqués pour les hangars à portée libre, et l’ossature peut être calculée selon les critères locaux de vent et de neige une fois que le projet les précise. La faisabilité d’une conception donnée dépend de la portée, de la baie de porte et de la vitesse de vent de calcul du site. Confirmez les critères de vent et de neige applicables à l’aéroport selon les normes adoptées localement, et demandez à l’ingénieur local de vérifier la conception structurelle par rapport à ces critères.
Un hangar de taille moyenne a-t-il besoin d’une extinction automatique à mousse, ou les sprinklers suffisent-ils ?
La taille seule ne permet pas de trancher. La réponse dépend du règlement incendie adopté localement, de la classification du hangar selon ce règlement et des travaux réalisés à l’intérieur. L’ingénieur en protection incendie et le service d’incendie local doivent confirmer la classification et le système d’extinction dès la phase de conception, avant la finalisation des plans structurels et CVC-plomberie-électricité.
Further Reading
- Étude sur le comportement statique et dynamique d’un hangar de maintenance d’aéronefs sous plusieurs combinaisons de charges — PLoS One (2025), recherche évaluée par les pairs. Elle étaye les points relatifs à l’augmentation des portées libres, à la concentration de contraintes côté porte et aux charges combinées des grues, du vent, de la neige et de la température ; les résultats portent sur un hangar à une seule travée et à appui sur trois côtés.
- 14 CFR Part 77 – Safe, Efficient Use, and Preservation of the Navigable Airspace — réglementation fédérale américaine de l’aviation (texte de Cornell LII) : elle montre comment une autorité de l’aviation civile fixe les obligations de notification pour les constructions projetées et les normes permettant de déterminer les obstacles à la navigation aérienne, une référence utile avant de demander à l’autorité locale la hauteur autorisée pour une parcelle de hangar.
