Le coût de construction d’un entrepôt frigorifique dépend d’abord de la température de conception de la pièce, puis de l’entité qui fournit chaque partie du bâtiment. Aucun tarif unitaire ne peut y répondre. Une chambre froide positive maintenue au-dessus de 0 °C et une chambre froide négative maintenue bien en dessous nécessitent des enveloppes isolantes, des planchers et une installation frigorifique différents, même si la structure métallique semble identique. Pour un entrepôt frigorifique importé, le devis d’usine ne couvre qu’une partie du projet. Les concepteurs, entrepreneurs et installateurs frigoristes locaux chiffrent le reste.
Les maîtres d’ouvrage et les entrepreneurs qui planifient des projets en Afrique, en Asie du Sud-Est, en Amérique du Sud ou au Mexique rencontrent souvent le même problème : les guides de coûts en ligne, les devis du kit et les offres locales décrivent des périmètres différents. Ce guide classe le budget selon les facteurs de coût et les responsabilités de fourniture afin que l’acheteur puisse vérifier chaque ligne de devis. Il ne dimensionne pas l’installation frigorifique et ne couvre ni le terrain, ni le financement, ni les coûts d’énergie d’exploitation. Il ne fournit aucun chiffre de prix ; la tarification réelle relève du devis officiel spécifique au projet établi par Xinguangzheng.
Pourquoi les chiffres publiés sur le coût des entrepôts frigorifiques correspondent rarement à votre projet
Réutiliser un chiffre publié sur le coût d’un entrepôt frigorifique sans vérifier son périmètre revient à établir le budget du projet de quelqu’un d’autre. Dans les résultats de recherche américains, la plupart de ces chiffres décrivent un projet clé en main local en Amérique du Nord, et peu précisent ce que comprend le tarif unitaire. Certains guides ne chiffrent que le bâtiment. D’autres y intègrent l’installation frigorifique et les travaux sur site, ou mélangent des chiffres de matériaux seuls avec des totaux de projet complet. Deux nombres apparemment comparables peuvent donc décrire des périmètres très différents, et aucun ne correspond à un kit de structure métallique importé livré sur un autre continent.
Les références par surface ont également tendance à omettre plusieurs coûts liés au site. Les guides mentionnent souvent le terrain, la préparation du site, les raccordements ou renforcements des réseaux et les permis comme des postes supplémentaires hors du tarif principal. Pour un projet hors d’Amérique du Nord, ces postes dépendent des conditions locales, telles que le sol, la disponibilité de l’électricité et les procédures d’autorisation. L’écart entre un tarif publié et un budget réel peut donc aller dans un sens comme dans l’autre.
Extrapoler les coûts d’un bâtiment sec ne donne pas un prix exploitable pour un entrepôt frigorifique. Le coût de construction d’un entrepôt métallique sec couvre la structure, le bardage et la dalle. Un bâtiment réfrigéré ajoute une enveloppe isolante, des travaux de plancher dépendant de la température, des portes isothermes et une installation frigorifique. Alignez le périmètre de chaque chiffre avant de comparer les totaux. Un tarif unitaire sans périmètre précisé relève de la lecture d’information, pas d’une ligne budgétaire.
Ce qui détermine le coût de construction d’un entrepôt frigorifique
Sept catégories de coûts façonnent le coût de construction d’un entrepôt frigorifique : la température de la pièce, l’isolation thermique, le plancher et les fondations, les portes et les quais, l’alimentation électrique, la taille du bâtiment et la coordination de l’installation frigorifique avec la structure. Les sections ci-dessous suivent l’ordre dans lequel un devis a besoin de ces décisions, et non l’ordre des coûts. Le poids de chaque catégorie varie d’un projet à l’autre, et seuls des devis chiffrés pour la conception réelle peuvent le révéler.
Température de conception de la pièce
La température de conception de la pièce est la première variable à fixer. Pour la même capacité de stockage sur le même site, une pièce plus froide coûte plus cher à construire. Une chambre froide négative nécessite une isolation thermique plus importante et une installation frigorifique plus puissante qu’une chambre froide positive. Une chambre froide négative en dalle sur terre-plein nécessite en outre une protection du plancher contre le gel dont une chambre froide positive maintenue au-dessus de 0 °C n’a pas besoin. La gamme de produits, la rotation des stocks et les pièces maintenues à des températures différentes entrent tous en compte dans ce réglage ; il faut donc le convenir avant de chiffrer le moindre détail d’enveloppe isolante ou de plancher. Les concepteurs divisent généralement les bâtiments à températures multiples en zones lors de la conception d’un entrepôt frigorifique, et chaque zone a ses propres exigences d’enveloppe isolante et de plancher.
Enveloppe isolante et ses joints

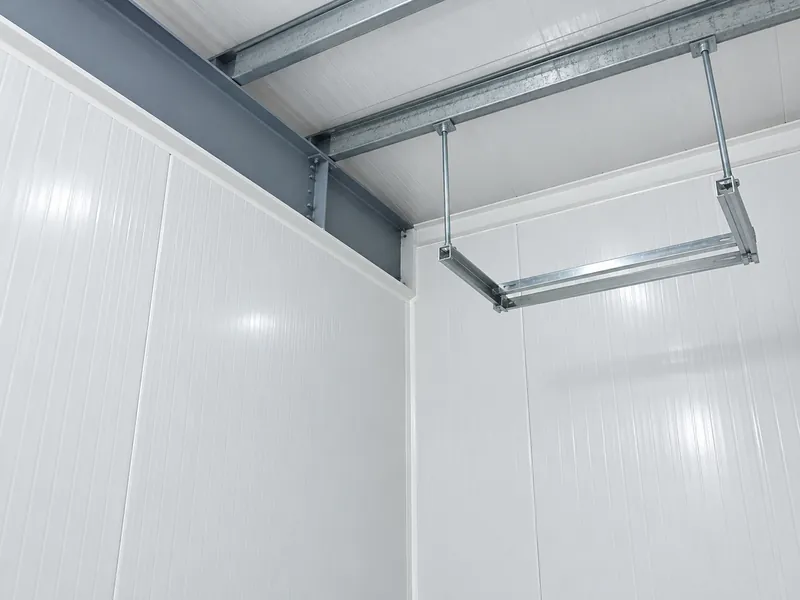

Chaque jonction mur-toit et mur-plancher d’un entrepôt frigorifique est à la fois une ligne de coût et un risque de performance. L’isolation thermique n’est efficace que si elle reste continue là où ces surfaces se rejoignent. Les interstices ou les infiltrations de vapeur aux transitions mur-toit ou mur-plancher laissent pénétrer l’humidité. Dans une chambre froide négative, cette humidité se transforme en accumulation de glace qui peut à terme endommager le local. Le type et l’épaisseur des panneaux découlent de la température de conception. Le choix des panneaux isolants pour entrepôt frigorifique influe à la fois sur le poste matériaux et sur le volume de travaux d’étanchéité sur site. Les devis du kit Xinguangzheng traitent l’isolation thermique comme un poste optionnel. Les acheteurs doivent vérifier si les panneaux isolants, l’isolation thermique et les profilés d’étanchéité associés figurent dans le devis ou sont confiés à un fournisseur local.

Plancher et fondation sous une chambre froide négative

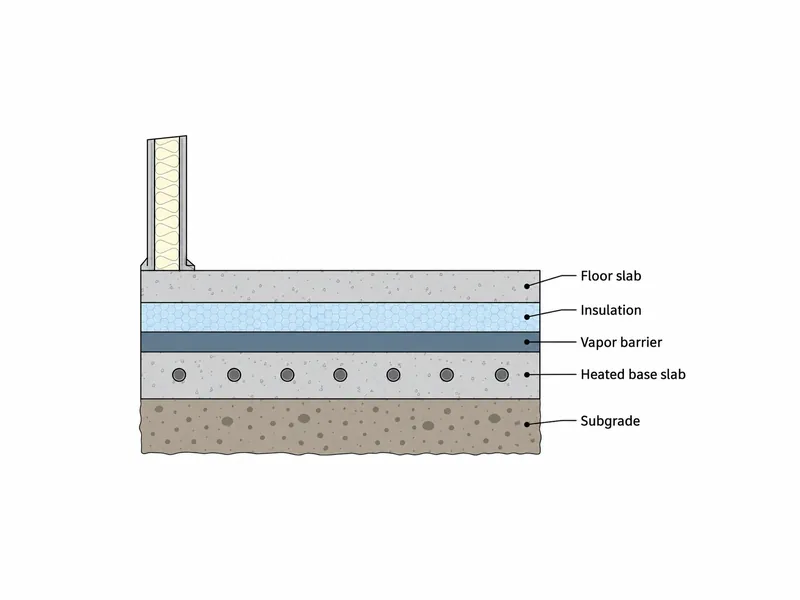

Une chambre froide négative construite directement en dalle sur terre-plein nécessite généralement un plancher protégé contre le gel, et ce plancher relève du budget local des fondations, pas du kit de structure métallique. Les recommandations de conception publiées par le cabinet d’architecture et d’ingénierie Gresham Smith expliquent que le sol sous une dalle de chambre froide négative doit être maintenu hors gel pour éviter le soulèvement par le gel. On y parvient généralement au moyen d’un circuit de glycol ou d’un chauffage électrique par câble dans la dalle de fondation, complété par une isolation thermique et un pare-vapeur renforcé. Les chambres froides positives, maintenues au-dessus de 0 °C, nécessitent un pare-vapeur classique, mais pas la même isolation thermique ni le même chauffage. Les concepteurs locaux en structure et en froid doivent arrêter le choix du système et la composition des couches en fonction du site et de la température réels. L’entrepreneur local chiffre ensuite cette conception.

Portes, quais et alimentation électrique
Les portes isothermes, les postes de quai et une alimentation électrique fiable constituent des catégories de coûts distinctes qu’un devis de bâtiment ne couvre pas automatiquement. Le flux de produits détermine le nombre de portes et de postes de quai. La conception du quai de chargement fixe ensuite le nombre d’ouvertures que l’enveloppe isolante et la structure doivent accueillir. Pour une fourniture Xinguangzheng, le devis confirme le type, les dimensions et la fourniture des portes ; les acheteurs ne doivent pas les considérer comme acquises. Un entrepôt frigorifique dépend aussi d’une alimentation électrique continue, car une coupure prolongée met les marchandises stockées en péril. Vérifiez le raccordement au réseau et toute production de secours auprès du fournisseur local avant de figer l’implantation.
Taille du bâtiment et agencement de la structure
La taille du bâtiment modifie le coût de construction d’un bâtiment métallique au mètre carré ainsi que le coût total. Les petites pièces coûtent généralement plus cher par unité de surface que les grandes installations. Côté structure métallique, Xinguangzheng fournit des portiques principaux en profil H soudé Q355B avec une ossature secondaire en profilés C et Z galvanisés, en configuration à portée simple ou multiple. L’usine modélise la structure dans Tekla et la valide avant la découpe de l’acier. Coordonnez les ouvertures de portes, les traversées de tuyauteries frigorifiques et les charges des équipements montés en toiture avec les concepteurs locaux avant la validation de ce modèle. Les modifications de conception tardives sont une source reconnue de surcoûts dans les projets frigorifiques. Toute tentative d’estimer le coût de construction d’un entrepôt frigorifique à partir de la seule surface au sol négligera ces postes liés à l’agencement.
Coût de construction d’un entrepôt frigorifique : devis du kit et budget local

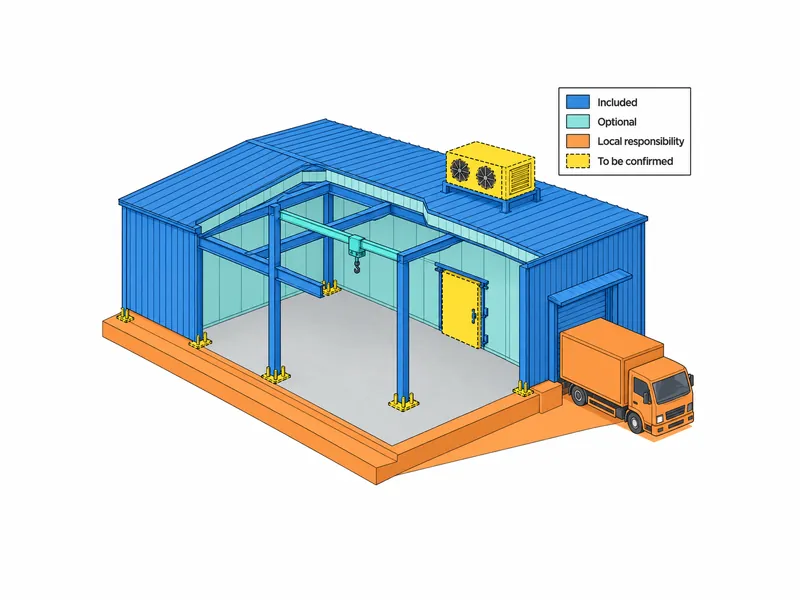

L’entité qui chiffre chaque ligne détermine la manière de lire le coût de construction d’un entrepôt frigorifique. L’usine chiffre le kit d’exportation ; les concepteurs et entrepreneurs locaux chiffrent le budget du projet autour de ce kit. Lire leurs chiffres comme un seul montant masque tous les postes que ni l’une ni l’autre partie n’a chiffrés. Le tableau ci-dessous classe le périmètre de fourniture d’un entrepôt frigorifique pour un kit d’exportation Xinguangzheng en quatre groupes de statut. Les acheteurs peuvent ainsi attribuer chaque ligne avant de comparer les totaux.
| Poste budgétaire | Statut dans un devis de kit Xinguangzheng | Ce que l'acheteur doit faire |
|---|---|---|
| Structure métallique, tôles de mur et de toit, accessoires, plans, manuel d’installation, emballage pour l’exportation | Inclus | Vérifier les quantités et la liste des plans par rapport à la taille convenue du bâtiment |
| Isolation thermique, rails de pont roulant, assistance sur site | En option | Demander que chaque poste figure sur une ligne distincte ou soit exclu par écrit |
| Fondations, main-d’œuvre d’installation, fret, taxes, assurance, permis, travaux sur site | Responsabilité locale | Chiffrer avec les concepteurs, entrepreneurs et agents locaux |
| Boulons d’ancrage, périmètre de l’installation frigorifique, type et dimensions des portes | À confirmer | Obtenir une confirmation écrite de la fourniture ou de l’exclusion avant de comparer les devis |
La ligne « À confirmer » exige le suivi le plus rapproché, car les données du kit ne tranchent pas la question de savoir qui fournit ces postes. Confirmez la fourniture ou l’exclusion de chacun dans le devis et sur les plans d’interface. L’installation frigorifique est généralement conçue avec un installateur frigoriste en fonction de la température de pièce convenue. Les plans doivent ensuite montrer ses interfaces avec la structure métallique, telles que les points d’appui, les traversées et les charges des équipements. Le devis doit aussi préciser si les boulons d’ancrage sont inclus, car l’entreprise de fondations a besoin des boulons et des plans de pose avant le coulage du béton.

Les délais de production et d’expédition font aussi partie du budget d’un entrepôt frigorifique. La production Xinguangzheng s’étend généralement sur 15 à 40 jours selon le tonnage et la confirmation du devis, avec expédition depuis le port de Qingdao. Le délai de transport maritime varie selon la destination et n’est pas fixé à l’avance. Planifiez les travaux de fondation, l’achat de l’installation frigorifique et les permis autour de cette fenêtre, et non après l’arrivée du kit. Cette répartition des périmètres est une méthode de planification fondée sur les conditions de fourniture publiées et les catégories de coûts courantes, et non une estimation chiffrée. La tarification réelle relève du devis officiel spécifique au projet établi par Xinguangzheng.
Comment aligner deux devis d’entrepôt frigorifique avant de comparer les totaux
Avant de comparer le moindre total, vérifiez que les deux devis d’entrepôt frigorifique retiennent la même température, la même enveloppe isolante et le même périmètre de fourniture. La séquence ci-dessous suit la dépendance des informations du devis à l’égard des décisions antérieures. Il s’agit d’un ordre de vérification, et non d’un classement des postes les plus coûteux.
- Confirmer que les deux devis retiennent la même température de conception de la pièce pour chaque zone.
- Vérifier si l’isolation thermique, les panneaux isolants et les profilés d’étanchéité sont inclus, optionnels ou exclus.
- Envoyer les exigences relatives au plancher et aux fondations, y compris toute protection du plancher contre le gel, au concepteur local pour un chiffrage séparé.
- Lister les types et dimensions de portes ainsi que les postes de quai, et indiquer quel fournisseur assure chaque poste.
- Faire correspondre la portée, la hauteur à l’égout et la surface au sol afin que les quantités de structure décrivent le même bâtiment.
- Séparer le fret, les taxes, l’assurance et l’installation locale du prix d’usine.
Un devis qui ne peut répondre à l’une de ces lignes n’est pas forcément erroné. Il reste à chiffrer la ligne manquante pour que les totaux aient un sens. Un seul tableur avec une ligne par poste budgétaire et une colonne par fournisseur rend ces lacunes immédiatement visibles. Cette même feuille sert ensuite de base à l’offre de l’entrepreneur local, ce qui réduit le risque de chiffrer un poste deux fois ou pas du tout.
Postes budgétaires d’un entrepôt frigorifique qui restent ouverts après le devis du kit
Trois postes budgétaires restent généralement ouverts après que l’usine a chiffré le kit de structure métallique : le périmètre de l’installation frigorifique, la protection du plancher de chambre froide négative, et les portes isothermes avec leur équipement de quai. Chacun dépend de la température de la pièce, du site et de décisions que les spécialistes locaux doivent encore prendre ; aucun ne peut donc se déduire du prix du kit. Déterminez d’abord si le chiffre du tableau est un devis de kit d’usine ou un budget de projet total. Gardez les deux séparés jusqu’à ce que chaque ligne « À confirmer » ait un fournisseur nommé. Fixez ensuite la température de conception, la solution retenue pour le plancher de chambre froide négative et le planning des portes. L’équipe pourra alors chiffrer le coût restant de la construction d’un entrepôt frigorifique ligne par ligne, au lieu de l’estimer à partir d’un tarif unitaire.
Questions fréquentes
Quelles parties d’un projet d’entrepôt frigorifique arrivent avec le kit de structure métallique, et lesquelles restent ouvertes dans le devis ?
Seule la coque fabriquée en usine arrive avec un kit de structure métallique Xinguangzheng : la structure métallique, les tôles de mur et de toit, les accessoires, les plans, un manuel d’installation et l’emballage pour l’exportation. L’isolation thermique, les rails de pont roulant et l’assistance sur site restent des lignes optionnelles, et chaque devis précise si les boulons d’ancrage sont inclus. Les fondations, l’installation, le fret, les taxes, l’assurance, les permis et les travaux sur site ne font pas partie du kit.
Si la coque métallique est importée, qui chiffre le plancher de chambre froide négative, l’installation frigorifique et les portes ?
Le concepteur local et l’entreprise de fondations de l’acheteur chiffrent le plancher de chambre froide négative, car son isolation thermique, son pare-vapeur et son chauffage sous dalle relèvent du périmètre local des fondations. L’installation frigorifique est généralement conçue et chiffrée avec un installateur frigoriste en fonction de la température de pièce convenue. La fourniture, le type et les dimensions des portes ne sont pas fixés dans les données du kit ; faites-les confirmer par écrit dans le devis.
Une chambre froide négative coûte-t-elle plus cher à construire qu’une chambre froide positive ?
Une chambre froide négative coûte généralement plus cher à construire qu’une chambre froide positive de même capacité sur le même site. Le surcoût provient d’une isolation thermique plus importante, d’une installation frigorifique plus puissante et, pour une chambre froide négative en dalle sur terre-plein, d’une protection contre le soulèvement par le gel sous la dalle. Une pièce maintenue au-dessus de 0 °C n’a pas besoin de cette protection du plancher. L’ampleur de l’écart dépend de la conception, du site et des prix locaux.
Un entrepôt frigorifique plus grand réduit-il le coût unitaire une fois les zones de chambre froide négative et les portes comptées ?
Un entrepôt frigorifique plus grand présente généralement un coût au mètre carré inférieur à celui d’une petite chambre froide, même si le total augmente avec la taille. Le zonage des chambres froides négatives, la température de conception et le nombre de portes font aussi varier le chiffre unitaire ; ne comparez donc les tarifs unitaires qu’entre devis partageant le même zonage, le même planning des portes et le même périmètre.
Les coûts publiés aux États-Unis au pied carré peuvent-ils servir pour un projet dans un autre pays ?
Les chiffres publiés aux États-Unis au pied carré ne peuvent pas servir de budget pour un projet dans un autre pays, car ils décrivent généralement un périmètre clé en main local. Pour l’Afrique, l’Asie du Sud-Est, l’Amérique du Sud ou le Mexique, établissez le budget à partir d’un devis du kit complété par des offres locales pour le reste du périmètre.
Further Reading
- Table des matières 2026 ASHRAE Handbook—Refrigeration — page de sommaire du manuel de réfrigération de l’ASHRAE, utile pour repérer les chapitres « Refrigerated-Facility Design » et « Refrigerated-Facility Loads » que consultent les concepteurs locaux pour les projets d’entrepôt frigorifique.
- Design Essentials for Refrigerated Storage Facilities (ASHRAE RP-1214) — fiche de catalogue de l’International Institute of Refrigeration consacrée à un guide de conception ASHRAE, utile pour appréhender l’agencement des installations, la structure, l’isolation thermique, l’installation frigorifique et les aspects de gestion qu’aborde un cahier des charges de conception d’un entrepôt frigorifique.
